Kosten prognoses
U kunt gedetailleerde kosten prognoses per maand of periode genereren voor een project budget, een individueel contract of alle projecten in een portfolio. Elke kosten prognose bevat:
- een raster met de informatie die beschikbaar is op het moment dat de kosten prognose wordt aangemaakt.
- een diagram dat wordt bijgewerkt op basis van de nieuwste informatie van de desbetreffende kosten prognoses.
Budget en contract kosten prognoses bevatten ook budget items, zodat u een budget item pas kunt verwijderen nadat u eerst de daaraan gekoppelde kosten prognose hebt verwijderd.
- In het project menu selecteert u Snippet-Module > Snippet-View.
Het type kosten prognose bepaalt welke items in het Prognose raster worden opgenomen.
| Type | Beschrijving |
|---|---|
|
Budget |
De kosten prognose bevat alle budget items, ongeacht hun toegankelijkheid of status, van het huidige project. In het Prognose raster is de kolom Werkelijke kosten tot datum voor elk budget item de som van de Netto voltooid waarde kolommen voor contract facturen en de Subtotaal kolommen voor algemene facturen. Contract en algemene facturen worden opgenomen als:
De factuurdatum in de contract factuur ligt vóór de Startdatum in de kosten prognose. |
|
Contract |
De kosten prognose bevat de waardenoverzicht (WO) items, plus de meer-/minderwerken uit onderaanneming (OMM) items voor verplichte contracten en meer-/minderwerken naar opdrachtgever (PCMM) items voor vrijblijvende contracten, voor het geselecteerde contract. In het Prognose raster wordt de kolom Werkelijke kosten tot datum berekend op basis van het type item:
Het Netto voltooid waarde bedrag wordt opgenomen als de Factuurdatum voor kosten prognoses of Aanvraagdatum voor BTV's vóór de Startdatum of de eerste datum van de Kostenperiode in de kosten prognose ligt.
![]() De factuurdatum in de contract factuur ligt vóór de Startdatum in de kosten prognose. |
|
Project |
De kosten prognose omvat elk project, ongeacht de status, waar u toegang tot hebt. In het Prognose raster is de kolom Werkelijke kosten tot datum voor elk project de som van de Netto voltooid waarde kolommen voor contract facturen en de Subtotaal kolommen voor algemene facturen. Contract en algemene facturen worden opgenomen als:
De factuurdatum in de contract factuur ligt vóór de Startdatum in de kosten prognose. |
Indien aanwezig, wordt de volgende informatie ook toegevoegd aan het Prognose raster van het budget, contract of project:
- Prognose kosten van budget items (als de Prognose kosten kolom geselecteerd is)
- Prognose startdatum
- Prognose datum voltooid
- Toedeling type
U kunt deze informatie ook toevoegen of wijzigen in de kosten prognose.
Het toedeling type bepaalt hoe het Resterende waarde bedrag wordt verdeeld over de kostenwaarde kolommen.
| Type | Beschrijving |
|---|---|
| Back load | Verdeelt het Resterende waarde bedrag automatisch met behulp van een back load model dat laag begint en aan het einde piekt. |
| Klokgrafiek | Verdeelt het Resterende waarde bedrag automatisch met behulp van een klokgrafiek model dat laag begint, in het midden piekt en laag eindigt. |
| Front load | Verdeelt het Resterende waarde bedrag automatisch met behulp van een front load model dat in het begin piekt en laag eindigt. |
| Lineair | Verdeelt het Resterende waarde bedrag automatisch in gelijke delen over de kostenwaarde kolommen. |
| Aanname | Maakt elke kosten waarde kolom bewerkbaar, zodat u het bedrag kunt invoeren. Negatieve waarden zijn toegestaan in de Aanname resterende waarde kolom. |
Wanneer u een kosten prognose aanmaakt, wordt de Startdatum of Kostenperiode automatisch ingesteld:
- Voor kosten prognoses per maand wordt de Startdatum automatisch ingesteld op de eerste dag van de huidige maand. Als deze datum wordt gebruikt voor de eerste kostenwaarde kolom in het Prognose raster, geeft de waarde de kosten voor de hele maand aan.
- Voor kosten prognoses per periode wordt de Kostenperiode automatisch ingesteld op de periode waarin de huidige datum valt.
In het Prognose raster wordt het Resterende waarde bedrag verdeeld op basis van het toedeling type in de kostenwaarde kolommen. Er wordt automatisch een kostenwaarde kolom aangemaakt voor elke maand of kostenperiode vanaf de startdatum tot en met de datum voltooid:
- De eerste kostenwaarde kolom wordt gebaseerd op welke datum later valt: de Startdatum of Kostenperiode in het Informatie paneel, of de vroegste Startdatum in het raster.
- De laatste kostenwaarde kolom wordt gebaseerd op de laatste Datum voltooid in het raster.

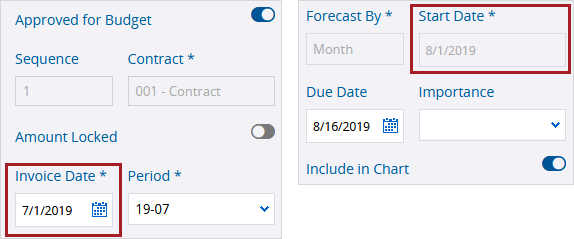

| Locatie | Veld / Kolom | Datum |
|---|---|---|
| Informatie paneel | Startdatum —Of— Kostenperiode |
1 augustus 2019 —Of— 19-08 |

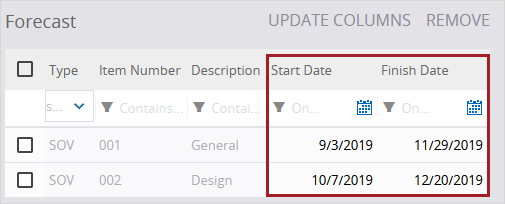

| Prognose raster - Eerste item | Startdatum | 3-9-2019 |
| Prognose raster - Tweede item | Startdatum | 7-10-2019 |
| Prognose raster - Eerste item | Datum voltooid | 29-11-2019 |
| Prognose raster - Tweede item | Datum voltooid | 20-12-2019 |
Als de kosten prognose per maand is:
- is de eerste waarde kolom september 2019.
- is de laatste waarde kolom december 2019.
Als de kosten prognose per periode is:
- is de eerste waarde kolom 19-09.
- is de laatste waarde kolom 19-12.
Om de kostenwaarde kolommen te genereren, moet ten minste één rasterrij een startdatum en een datum voltooid hebben. Bovendien wordt het Resterende waarde bedrag alleen verdeeld over rijen die een begindatum en een datum voltooid hebben.
- Op de navigatie werkbalk selecteert u Toevoegen.
- Als automatische nummering uitgeschakeld is, voert u het record nummer in.
- Voer de beschrijving in.
- In de lijst Type selecteert u het kosten prognose type.
- Als u Budget selecteert, selecteert u een budget kolom in de lijst Financiële kolom.
- Als u Contract selecteert, selecteert u een contract in de lijst Contract.
- Als u Project selecteert, selecteert u een budget kolom in de lijst Financiële kolom. De waarde voor elk project is de som van alle budget waarden in het project.
- In de lijst Prognose per selecteert u een optie.
- Maand: er worden kostenwaarde kolommen aangemaakt voor elke maand vanaf de startdatum tot de datum voltooid.
- Periode: er worden kostenwaarde kolommen aangemaakt voor elke kostenperiode vanaf de startdatum tot de datum voltooid. De kostenperioden zijn afkomstig van de project instellingen.
- Selecteer Aanmaken.
- In het Snippet-Panel paneel voert u de record details in.
- Om de status te veranderen, selecteert u een optie in de lijst.
- Om de kosten prognose uit te sluiten van alle kosten prognose tabellen, zet u de wisseloptie Opnemen in tabel uit.
- Om een toewijzing toe te voegen, selecteert u Toevoegen in het gedeelte Toegewezen aan, selecteert u de naam en stelt u een vervaldatum in.
- Om een kopie aan toe te voegen, selecteert u Toevoegen in het gedeelte Kopieën aan en daarna selecteert u de naam.
- Op het tabblad Opmerkingen voert u een opmerking in, selecteert u
(Koppelingen) om items te koppelen en daarna selecteert u
(Verzenden).
- Om in te stellen wie toegang heeft tot de/het Snippet-Item-Lower, selecteert u
(Delen) en kiest u vervolgens een optie.
- Om een item te koppelen aan de/het Snippet-Item-Lower, selecteert u
(Koppelingen), selecteert u
(Toevoegen) en daarna selecteert u het item type.
- Om de wijzigingen op te slaan en de/het Snippet-Item-Lower open te houden, selecteert u
(Opslaan).
Als er niet genoeg kostenperioden zijn om het bereik van startdatum tot datum voltooid te dekken, kunt u meer kostenperioden toevoegen en vervolgens Kolommen bijwerken in de kosten prognose selecteren.
De velden Type, Financiële kolom, Contract, Prognose per en Startdatum worden alleen-lezen in de kosten prognose.
—Of—
Om de wijzigingen op te slaan en de/het Snippet-Item-Lower te sluiten, selecteert u (Opslaan).
Als de automatisch gegenereerde bedragen in de kostenwaarde kolommen niet kloppen, kunt u de bedragen wijzigen met behulp van een van de volgende opties:
- Aanname toedeling type: alle kostenwaarde kolommen in de rasterrij wijzigen. De kolom Aanname resterende waarde wordt toegevoegd aan het Prognose raster, zodat u het bedrag kunt zien dat nog niet verdeeld is.
- Aanname tot periode kolom: de kostenwaarde kolommen wijzigen van de eerste kolom tot en met de geselecteerde kolom in de rasterrij. Het Resterende waarde bedrag wordt automatisch verdeeld op basis van het toedeling type in de niet-bewerkbare kolommen.
De kolom Aanname tot periode is niet beschikbaar als u het Aanname toedeling type selecteert.
- In de kolom Toedeling selecteert u Aanname.
- Selecteer
(Opslaan).
- Wijzig het bedrag in elke kostenwaarde kolom.
—Of—
In de kolom Aanname tot periode selecteert u een kostenwaarde kolom.
De betreffende kostenwaarde kolommen worden bewerkbaar.
Als het bedrag groter is dan de resterende waarde, kunt u OK in het bericht selecteren om het maximaal toegestane bedrag in te voeren.
U wordt gevraagd om de raster kolommen bij te werken als u een wijziging aanbrengt die bepaalt welke kostenwaarde kolommen er worden gegenereerd.
U verwijdert de rij die de nieuwste datum voltooid bevat, zodat de laatste kostenwaarde kolom niet meer klopt.
- In de kolom Startdatum of Datum voltooid selecteert u een datum.
- Op het tabblad Prognose selecteert u het keuzevakje van de rij en daarna selecteert u Verwijderen.
Verwijderen van een rij heeft gevolgen voor de tabel en kan niet ongedaan worden gemaakt.
- Op het tabblad Prognose selecteert u Kolommen bijwerken.
Deze optie is alleen beschikbaar als de kostenwaarde kolommen opnieuw moeten worden gegenereerd.
De tabel bevat historische informatie van eerdere kosten prognoses wanneer aan al deze voorwaarden wordt voldaan:
- Het kosten prognose type is hetzelfde.
- De financiële kolom of het contract is hetzelfde.
- De Prognose per waarde (maand of periode) is hetzelfde.
- De wisseloptie Opnemen in tabel is aan in de vorige prognoses.
Op basis van deze set gerelateerde kosten prognoses begint de tabel met de vroegste maand of periode en eindigt met de laatste maand of periode.
Werkelijke kosten
De werkelijke kosten in de tabel komen van de BTV's, contract facturen en algemene facturen voor de Prognose raster items in de huidige prognose. De tabel toont de werkelijke kosten die binnen elke maand of periode passen, dus mogelijk komen de werkelijke kosten in de tabel niet overeen met de Werkelijke kosten tot datum kolom in het raster.
Prognose kosten
De tabel bevat de volgende prognose kosten:
- Voor de maanden of perioden tot aan het begin van de huidige prognose, zijn de prognose kosten de nieuwste informatie van de vorige prognose.
- Als een raster item in de vorige prognose verwijderd is, gebruikt de tabel de prognose kosten voor alle items die in de vorige prognose aanwezig zijn.
- Als een raster item in de huidige prognose verwijderd is, gebruikt de tabel de prognose kosten alleen voor de items die in de huidige prognose aanwezig zijn.
- Voor de maanden of perioden vanaf de huidige prognose en daarna zijn de prognose kosten afkomstig van de huidige prognose.
Voor een contract met twee WO items, worden de volgende records in deze volgorde aangemaakt:
- Kosten prognose - augustus
- Contract factuur - augustus
- Kosten prognose - september
- Contract factuur - september
- Kosten prognose - oktober
| Kosten prognose | Kosten type | 01-08-2019 | 01-09-2019 | 01-10-2019 | 01-11-2019 | 01-12-2019 |
|---|---|---|---|---|---|---|
| Augustus | Item 1 Item 2 Prognose kosten |
800 790 1590 |
1300 1290 2590 |
2100 2090 4190 |
2600 2590 5190 |
3200 3240 6440 |
| Item 1 Item 2 Werkelijke kosten |
0 0 0 |
0 0 0 |
0 0 0 |
0 0 0 |
0 0 0 |
|
| September | Item 1 Item 2 Prognose kosten |
-- | 1400 1390 2790 |
2200 2190 4390 |
2500 2490 4990 |
2900 2980 5880 |
| Item 1 Item 2 Werkelijke kosten |
1000 950 1950 |
0 0 0 |
0 0 0 |
0 0 0 |
0 0 0 |
|
| Oktober | Item 1 Item 2 Prognose kosten |
-- | -- | 2000 1990 3990 |
2700 2690 5390 |
3100 3220 6320 |
| Item 1 Item 2 Werkelijke kosten |
1000 950 1950 |
1200 1150 2350 |
0 0 0 |
0 0 0 |
0 0 0 |
De tabel in elke kosten prognose bevat informatie van de vorige kosten prognoses.
| Kosten prognose | Kosten type | 01-08-2019 | 09/01/2019 | 10/01/2019 | 11/01/2019 | 12/01/2019 |
|---|---|---|---|---|---|---|
| Augustus | Prognose kosten | 1590 | 2590 | 4190 | 5190 | 6440 |
| Werkelijke kosten | 1950 | 2350 | 0 | 0 | 0 | |
| September | Prognose kosten | 1590 | 2790 | 4390 | 4990 | 5880 |
| Werkelijke kosten | 1950 | 2350 | 0 | 0 | 0 | |
| Oktober | Prognose kosten | 1590 | 2790 | 3990 | 5390 | 6320 |
| Werkelijke kosten | 1950 | 2350 | 0 | 0 | 0 |
Prognose kosten is de nieuwste informatie van een vorige kosten prognose.
Prognose kosten is van de huidige kosten prognose.
Als u item 2 in de prognose van september verwijdert, wordt de tabel bijgewerkt en bevat dan alleen de prognose en werkelijke kosten voor item 1. Echter, in de oktober prognose tabel :
- Blijven de prognose en werkelijke kosten voor augustus ongewijzigd, omdat de kosten van de prognose van augustus afkomstig zijn.
- De prognose kosten voor september zijn alleen voor item 1, omdat de kosten afkomstig zijn van de prognose voor september.
- De werkelijke kosten voor september blijven ongewijzigd, omdat het Prognose raster in de prognose van oktober nog steeds beide items bevat.
| Kosten prognose | Kosten type | 01-08-2019 | 09/01/2019 | 10/01/2019 | 11/01/2019 | 12/01/2019 |
|---|---|---|---|---|---|---|
| Augustus | Prognose kosten | 1590 | 2590 | 4190 | 5190 | 6440 |
| Werkelijke kosten | 1950 | 2350 | 0 | 0 | 0 | |
| September | Prognose kosten | 800 | 1400 | 2200 | 2500 | 2900 |
| Werkelijke kosten | 1000 | 1200 | 0 | 0 | 0 | |
| Oktober | Prognose kosten | 1590 | 1400 | 3990 | 5390 | 6320 |
| Werkelijke kosten | 1950 | 2350 | 0 | 0 | 0 |
Prognose kosten is de nieuwste informatie van een vorige kosten prognose.
Prognose kosten is van de huidige kosten prognose.
Kosten wordt beïnvloed door het verwijderde WO item.
- In de kosten prognose selecteert u het tabblad Tabel.
De tabel wordt weergegeven met de nieuwste informatie van de betreffende kosten prognoses.
