Budgets
Im Budgetmodul werden im Banner standardmäßig die folgenden Informationen angezeigt:
- Ursprüngliches Budget: Die Summe der Spalte „Ursprüngliches Budget“.
- Erwartetes Budget: Die Summe der Spalten „Aktuelles Budget“, „Ausstehende Revisionen“ und „Ungefähre Revisionen“.
- Erwartete Kosten: Die Summe der Spalten „Gebundene Kosten gesamt“, „Ungebundene Kosten“, „Ausstehende Leistungspflichten“, „Genehmigte Leistungspflichtenänderungen“ und „Direkte Kosten“.
- Erwartet über/unter: Die erwarteten Kosten werden vom erwarteten Budget abgezogen.
- In den Datensatzeinstellungen können Sie auswählen, welche Informationen im Banner angezeigt werden und wie bestimmte Spalten berechnet werden.
- Das Banner wird auf der Grundlage der in der Tabelle sichtbaren Budgetpositionen aktualisiert.
- Wählen Sie im Projektmenü Snippet-Module > Snippet-View.

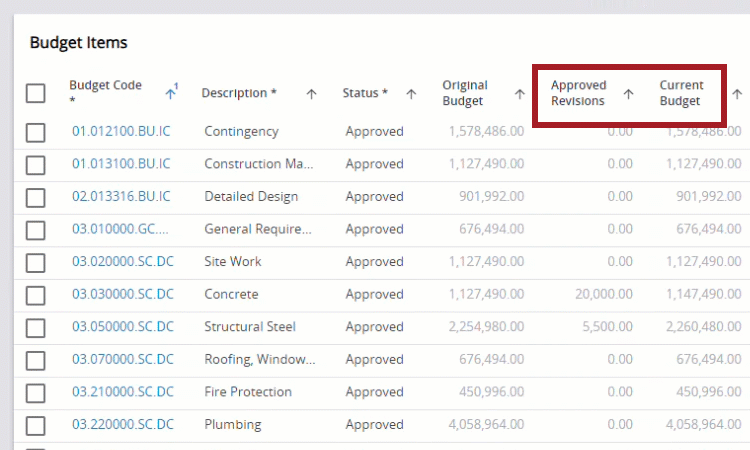

- Bewegen Sie den Mauszeiger im Budget auf die Spaltenüberschrift.
Der Tooltip zeigt die Berechnung, falls zutreffend, und alle zusätzlichen Informationen an.
Tooltip für die Spalte „Ursprüngliches Budget“

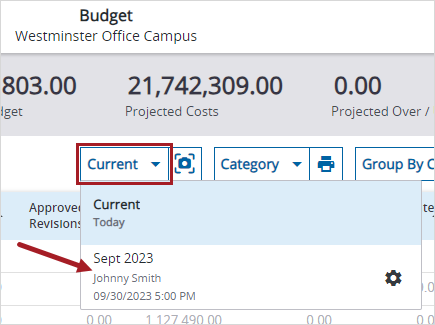

- Wählen Sie in der Liste der Budget-Momentaufnahmen die gewünschte Momentaufnahme aus.
- Wenn der Betrag für die Prognose bis Abschluss als Einzelpositionen angezeigt wird, wählen Sie den Betrag in der Spalte Prognose bis Abschluss aus, um die Details anzuzeigen.
Budget-Momentaufnahmen sind schreibgeschützt.
Die Spalten können in die folgenden Typen unterteilt werden:
- Ist-Kosten: Verfolgen Sie, wie viel Geld Sie tatsächlich für ein Projekt ausgeben. Zu den Ist-Kosten gehören die Gelder, die Sie an Subunternehmer und Lieferanten über Auftragsrechnungen und allgemeine Rechnungen zahlen, die für das Budget genehmigt wurden.
- Budget: Verfolgen Sie das Geld, das Ihnen, in der Regel vom Bauherrn, für die Durchführung des Projekts zur Verfügung gestellt wird. Der Kostenvoranschlag enthält den Wert der Änderungen, zu deren Übernahme sich der Bauherr bereit erklärt.
- Kosten: Verfolgen Sie die Ausgaben und Leistungspflichten für ein Projekt. Zu den Kosten gehören die Gelder, zu deren Ausgabe Sie sich durch Aufträge und Änderungsaufträge für Subänderungsaufträge verpflichten.
- Prognosen: Fügen Sie Informationen zu Kostenprognosen hinzu.
- Über/unter: Verfolgen Sie den Betrag der Einsparungen oder Mehrkosten für das Projekt. Einsparungen sind eine positive Differenz, Mehrkosten ist eine negative Differenz.
- Die Spalten „Budget“ und „Kosten“ sind unabhängig voneinander.
- Wenn die Einstellung „Einheiten und Stunden“ aktiviert ist, sind die Spalten für Stunden, Menge und Stückpreis verfügbar.
- Wenn die Budgetansicht auf den Standard zurückgesetzt wird, werden die Standardbudgetspalten in der Tabelle angezeigt.
- Budget-Code
- Beschreibung
- Status
- Ursprüngliches Budget
- Genehmigte Revisionen
- Aktuelles Budget
- Ausstehende Revisionen
- Ungefähre Revisionen
- Erwartetes Budget
- Ursprüngliche Leistungspflichten
- Genehmigte Leistungspflichtenänderungen
- Nicht-Leistungspflichtenänderungen
- Gebundene Kosten gesamt
- Ungebundene Kosten
- Ausstehende Leistungspflichten
- Ungefähre Leistungspflichten
- Erwartete Kosten
- Aktuell über/unter
- Erwartet über/unter
- Ist-Kosten dieser Zeitraum
- Ist-Kosten bis zu diesem Zeitraum
- Zusätzliche Ist-Kosten
- Bisherige Ist-Kosten
- Ist-Kosten bis Fertig
- Ist-Prozent Fertig
- Prognose bis Abschluss
- Prognosekosten
- Prognose über/unter
- Prognose Startdatum
- Prognose Enddatum
- Prognose Zuweisungstyp
- Umsatzcode
| Spalte | Beschreibung | Berechnung |
|---|---|---|
| Ist-Kosten dieser Zeitraum | Ist-Kosten für den aktuellen Kostenzeitraum. | „Nettowert Gesamtmaterial“ für Auftragsrechnungspositionen + Zwischensumme für allgemeine Rechnungspositionen + Steuer-Gesamtbetrag für allgemeine Rechnungen für den aktuellen Kostenzeitraum |
| Ist-Kosten dieser Zeitraum Stunden | „Stunden diese Rechnung“ für Auftragsrechnungspositionen für den aktuellen Kostenzeitraum | |
| Ist-Kosten dieser Zeitraum Menge | „Menge diese Rechnung“ für Auftragsrechnungspositionen für den aktuellen Kostenzeitraum | |
| Ist-Kosten dieser Zeitraum Stückpreis | Ist-Kosten dieser Zeitraum Betrag / Ist-Kosten dieser Zeitraum Menge | |
| Ist-Kosten bis Fertig | Verbleibende Kosten des Projekts. | Je nach Einstellung der Feldberechnungen: Erwartete Kosten – Bisherige Ist-Kosten —Oder— Prognosekosten – Bisherige Ist-Kosten |
| Ist-Kosten bis Fertig Stunden | Je nach Einstellung der Feldberechnungen: Erwartete Kosten Stunden – Bisherige Ist-Kosten Stunden —Oder— Prognosekosten Stunden – Bisherige Ist-Kosten Stunden |
|
| Ist-Kosten bis Fertig Menge | Je nach Einstellung der Feldberechnungen: Erwartete Kosten Menge – Bisherige Ist-Kosten Menge —Oder— Prognosekosten Menge – Bisherige Ist-Kosten Menge |
|
| Ist-Kosten bis Fertig Stückpreis | Ist-Kosten bis Fertig Betrag / Ist-Kosten bis Fertig Menge | |
| Bisherige Ist-Kosten | Bisherige Ist-Kosten. | „Nettowert Gesamtmaterial“ für Auftragsrechnungspositionen für alle Kostenzeiträume + Zwischensumme für allgemeine Rechnungspositionen für alle Kostenzeiträume + Steuersumme für allgemeine Rechnungen für alle Kostenzeiträume + Zusätzliche Ist-Kosten |
| Bisherige Ist-Kosten Stunden | „Stunden diese Rechnung“ für Auftragsrechnungspositionen für alle Kostenzeiträume + Zusätzliche Ist-Kosten Stunden | |
| Bisherige Ist-Kosten Menge | „Menge diese Rechnung“ für Auftragsrechnungspositionen für alle Kostenzeiträume + Zusätzliche Ist-Kosten Menge | |
| Bisherige Ist-Kosten Stückpreis | Bisherige Ist-Kosten Betrag / Bisherige Ist-Kosten Menge | |
| Ist-Kosten bis zu diesem Zeitraum | Ist-Kosten bis einschließlich des aktuellen Zeitraums. | „Nettowert Gesamtmaterial“ für Auftragsrechnungspositionen + Zwischensumme für allgemeine Rechnungspositionen + Steuer-Gesamtbetrag für allgemeine Rechnungen bis einschließlich des aktuellen Kostenzeitraums |
| Ist-Kosten bis zu diesem Zeitraum Stunden | „Stunden diese Rechnung“ für Auftragsrechnungspositionen bis einschließlich des aktuellen Kostenzeitraums | |
| Ist-Kosten bis zu diesem Zeitraum Menge | „Menge diese Rechnung“ für Auftragsrechnungspositionen bis einschließlich des Kostenzeitraums | |
| Ist-Kosten bis zu diesem Zeitraum Stückpreis | Ist-Kosten bis zu diesem Zeitraum Betrag / Ist-Kosten dieser Zeitraum Menge | |
| Ist-Prozent Fertig | Prozentanteil der bereits bezahlten Projektkosten. | Je nach Einstellung der Feldberechnungen: Bisherige Ist-Kosten / Erwartete Kosten —Oder— Prognosekosten / Erwartete Kosten |
| Ist-Prozent Fertig Stunden | Je nach Einstellung der Feldberechnungen: Bisherige Ist-Kosten Stunden / Erwartete Kosten Stunden —Oder— Bisherige Ist-Kosten Stunden / Prognosekosten Stunden |
|
| Ist-Prozent Fertig Menge | Je nach Einstellung der Feldberechnungen: Bisherige Ist-Kosten Menge / Erwartete Kosten Menge —Oder— Bisherige Ist-Kosten Menge / Prognosekosten Menge |
|
| Zusätzliche Ist-Kosten Betrag | Zusätzliche Ist-Kosten. | Wenn die Menge der zusätzlichen Ist-Kosten im Budget bearbeitet wird, ist der Betrag der zusätzlichen Ist-Kosten gleich: Zusätzliche Ist-Kosten Stückpreis * Zusätzliche Ist-Kosten Menge —Oder— Wenn „Zusätzliche Ist-Kosten Stückpreis“ im Budget bearbeitet wird, ist „Zusätzliche Ist-Kosten Betrag“ gleich: Zusätzliche Ist-Kosten Stückpreis * Zusätzliche Ist-Kosten Menge |
| Zusätzliche Ist-Kosten Stunden | Bearbeitbare Spalte im Budget. | |
| Zusätzliche Ist-Kosten Menge | Bearbeitbare Spalte im Budget. | |
| Zusätzliche Ist-Kosten Stückpreis | Bearbeitbare Spalte im Budget. Wenn „Zusätzliche Ist-Kosten Betrag“ im Budget bearbeitet wird, ist „Zusätzliche Ist-Kosten Stückpreis“ gleich: Zusätzliche Ist-Kosten Betrag * Zusätzliche Ist-Kosten Menge |
| Spalte | Beschreibung | Berechnung |
|---|---|---|
| Genehmigte Revisionen | Genehmigte Budget-Änderungen. | Positionen von potenziellen Änderungsaufträgen (PÄA) mit der Budgetzuordnung für genehmigte Revisionen |
| Genehmigte Revisionen Stunden | (Budget) Angewandte Stunden für PÄA-Positionen mit der Budgetzuordnung für genehmigte Revisionen | |
| Genehmigte Revisionen Menge | (Budget) Angewandter Betrag Menge für PÄA-Positionen mit der Budgetzuordnung für genehmigte Revisionen | |
| Genehmigte Revisionen Stückpreis | Genehmigte Revisionen Betrag / Genehmigte Revisionen Menge | |
| Ungefähre Revisionen | Grobe Schätzungen der Änderungen, die voraussichtlich zu einer Erhöhung des Budgets führen werden. | PÄA-Positionen mit der Budgetzuordnung für ungefähre Revisionen. |
| Ungefähre Revisionen Stunden | (Budget) Angewandte Stunden für PÄA-Positionen mit der Budgetzuordnung für ungefähre Revisionen | |
| Ungefähre Revisionen Menge | (Budgetrelevanz) Angewandter Betrag Menge für PÄA-Positionen mit der Budgetzuordnung für ungefähre Revisionen | |
| Ungefähre Revisionen Stückpreis | Ungefähre Revisionen Betrag / Genehmigte Revisionen Menge | |
| Auftragsposition | ERP-Integration: Die Auftragsnummer, die Auftragsposition und die Auftragsbeschreibung aus dem verknüpften ERP-Projekt. Diese Spalte ist schreibgeschützt und wird automatisch vom ERP-System aktualisiert. API: Die Vertragsnummer, die LV-Positionsnummer und die LV-Positionsbeschreibung aus einem nicht bindenden Auftrag. |
|
| Aktuelles Budget | Summe aus dem ursprünglichen Budget und den genehmigten Budgetrevisionen. | Ursprüngliches Budget + Genehmigte Revisionen |
| Aktuelles Budget Stunden | Ursprüngliches Budget Stunden+ Genehmigte Revisionen Stunden | |
| Aktuelles Budget Menge | Ursprüngliches Budget Menge+ Genehmigte Revisionen Menge | |
| Aktuelles Budget Stückpreis | Aktuelles Budget Betrag / Aktuelles Budget Menge | |
| Ursprüngliches Budget | Betrag im Feld „Ursprüngliches Budget“ des Datensatzes für Budgetpositionen. | Ursprüngliches Budget Betrag / Ursprüngliches Budget Menge |
| Ursprüngliches Budget Stunden | Bearbeitbare Budgetspalte, wenn nicht genehmigt. | |
| Ursprüngliches Budget Menge | Ursprüngliches Budget Stückpreis * Ursprüngliches Budget Menge | |
| Ursprüngliches Budget Stückpreis | Ursprüngliches Budget Stückpreis * Ursprüngliches Budget Menge | |
| Ausstehende Revisionen | Vorgeschlagene Änderungen, die voraussichtlich zu einer Erhöhung des Budgets führen werden. | PÄA-Positionen mit der Budgetzuordnung für ausstehende Revisionen |
| Ausstehende Revisionen Stunden | (Budget) Angewandte Stunden für PÄA-Positionen mit der Budgetzuordnung für ausstehende Revisionen | |
| Ausstehende Revisionen Menge | (Budget) Angewandter Betrag Menge für PÄA-Positionen mit der Budgetzuordnung für genehmigte Revisionen | |
| Ausstehende Revisionen Stückpreis | Ausstehende Revisionen Betrag / Ausstehende Revisionen Menge | |
| Erwartetes Budget | Gesamtbudget, wenn alle ausstehenden und ungefähren Budgetrevisionen genehmigt werden. | Aktuelles Budget + Ausstehende Revisionen + Ungefähre Revisionen |
| Erwartetes Budget Stunden | Aktuelles Budget Stunden + Ausstehende Revisionen Stunden + Ungefähre Revisionen Stunden | |
| Erwartetes Budget Menge | Aktuelles Budget Menge + Ausstehende Revisionen Menge + Ungefähre Revisionen Menge | |
| Erwartetes Budget Stückpreis | Erwartetes Budget Betrag / Erwartetes Budget Menge |
| Spalte | Beschreibung | Berechnung |
|---|---|---|
| Genehmigte Leistungspflichtenänderungen | Summe der PÄA-Positionen, die mit Subänderungsaufträgen (SÄAs) verknüpft sind. Wenn eine PÄA-Position Teil eines genehmigten SÄA ist, wird die Kostenzuordnung automatisch auf „Genehmigte Leistungspflichten“ eingestellt. Der Betrag wird von der Spalte mit der vorherigen Kostenzuordnung in die Spalte „Genehmigte Leistungspflichtenänderungen“ verschoben.
Im Budget werden die angewendeten Kosten zur Spalte „Ausstehende Leistungspflichten“ hinzugefügt. Die Kostenzuordnung ändert sich in „Genehmigte Leistungspflichten“, und die angewandten Kosten werden aus der Spalte „Ausstehende Leistungspflichten“ entfernt und in die Spalte „Genehmigte Leistungspflichtenänderungen“ verschoben. |
„Kosten angewandter Betrag“ für PÄA-Positionen mit der Kostenzuordnung „Genehmigte Leistungspflichten“ |
| Genehmigte Leistungspflichtenänderungen Stunden | (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Genehmigte Leistungspflichten“ | |
| Genehmigte Leistungspflichtenänderungen Menge | (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Genehmigte Leistungspflichten“ | |
| Genehmigte Leistungspflichtenänderungen Stückpreis | Genehmigte Leistungspflichtenänderungen Betrag / Genehmigte Leistungspflichtenänderungen Menge | |
| Ungefähre Leistungspflichten | Grobe Schätzungen vorgeschlagener Änderungen, die voraussichtlich zu einer Erhöhung Projektkosten führen werden. | PÄA-Positionen mit der Kostenzuordnung „Ungefähre Leistungspflichten“ —Oder— PÄA-Positionen mit der Kostenzuordnung „Ungebundene“ |
| Ungefähre Leistungspflichten Stunden | (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Ungefähre Leistungspflichten“ + (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten verwenden (ungefähr)“ | |
| Ungefähre Leistungspflichten Menge | (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ungefähre Leistungspflichten“ + (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten verwenden (ungefähr)“ | |
| Ungefähre Leistungspflichten Stückpreis | Ungefähre Leistungspflichten Betrag / Ungefähre Leistungspflichten Menge | |
| Direkte Kosten | Projektkosten aus ERP oder API.
Sie können diese Spalte nur über die ProjectSight-API aktualisieren. |
Nicht gebundener Teil der ERP-Projektkosten, wenn es sich nicht um eine Rechnung für einen Subunternehmer oder eine allgemeine Rechnung handelt
|
| Nicht-Leistungspflichtenänderungen | Summe der allgemeinen Rechnungsbeträge, die nicht mit Bestellungen verknüpft sind. | Zwischensumme für allgemeine Rechnungspositionen in allgemeinen Rechnungen, die nicht mit Bestellungen verknüpft sind + Gesamtbetrag der Steuer auf allgemeine Rechnungen, wenn sie nicht mit Bestellungen verknüpft sind |
| Nicht-Leistungspflichtenänderungen Menge | Menge für allgemeine Rechnungspositionen in allgemeinen Rechnungen, die nicht mit Bestellungen verknüpft sind | |
| Nicht-Leistungspflichtenänderungen Stückpreis | Nicht-Leistungspflichtenänderungen Betrag / Nicht-Leistungspflichtenänderungen Menge | |
| Ursprüngliche Leistungspflichten | Summe aller bindenden Aufträge und Bestellungen. | Geplanter Wert für LV-Auftragspositionen + Zwischensumme – Oder – Rechnungsbetrag für Bestellpositionen (je nachdem, welcher Betrag höher ist) + Steuer gesamt – Oder – In Rechnung gestellte Steuer für Bestellungen (je nachdem, welcher Betrag höher ist) + Zwischensumme für allgemeine Rechnungspositionen, wenn die allgemeine Rechnung mit einer Bestellung verknüpft ist, die allgemeine Rechnungsposition jedoch nicht mit einer Bestellposition verknüpft ist |
| Ursprüngliche Leistungspflichten Stunden | Geplante Std. für LV-Auftragspositionen | |
| Ursprüngliche Leistungspflichten Menge | Geplante Menge für LV-Auftragspositionen + Menge – Oder – In Rechnung gestellte Menge für Bestellpositionen (je nachdem, welcher Wert größer ist) + Allgemeine Rechnungspositionen Menge, wenn die allgemeine Rechnung mit einer Bestellung verknüpft ist, aber die allgemeine Rechnungsposition nicht mit einer Bestellposition verknüpft ist | |
| Ursprüngliche Leistungspflichten Stückpreis | Ursprüngliche Leistungspflichten Betrag / Ursprüngliche Leistungspflichten Menge | |
| Ausstehende Leistungspflichten | Vorgeschlagene Leistungspflichten, die die Projektkosten erhöhen. | PÄA-Positionen mit „Ausstehende Leistungspflichten“ —Oder— Kostenzuordnung „Ungebundene Kosten (Ausstehend) verwenden“ |
| Ausstehende Leistungspflichten Stunden | (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Ausstehende Leistungspflichten“ + (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten (ausstehend) verwenden“ | |
| Ausstehende Leistungspflichten Menge | (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ausstehende Leistungspflichten“ + (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten (ausstehend) verwenden“ | |
| Ausstehende Leistungspflichten Stückpreis | Ausstehende Leistungspflichten Betrag / Ausstehende Leistungspflichten Menge | |
| Erwartete Kosten | Gesamtkosten des Projekts, wenn alle ausstehenden Leistungspflichten, ungefähren Leistungspflichten und nicht gebundenen Kosten genehmigt werden. | Gebundene Kosten gesamt + Ungebundene Kosten + Ausstehende Leistungspflichten + Genehmigte Leistungspflichtenänderungen + Direkte Kosten |
| Erwartete Kosten Stunden | Gebundene Kosten gesamt Stunden + Ungebundene Kosten Stunden + Ausstehende Leistungspflichten Stunden + Genehmigte Leistungspflichtenänderungen Stunden | |
| Erwartete Kosten Menge | Gebundene Kosten gesamt Menge + Ungebundene Kosten Menge + Ausstehende Leistungspflichten Menge + Genehmigte Leistungspflichtenänderungen Menge | |
| Erwartete Kosten Stückpreis | Erwartete Kosten Betrag / Erwartete Kosten Menge | |
| Gebundene Kosten gesamt | Summe aller Kosten, die durch bindende Verträge, Bestellungen, SÄAs und allgemeine Rechnungen gebunden wurden. | Ursprüngliche Leistungspflichten + Genehmigte Leistungspflichtenänderungen + Nicht-Leistungspflichtenänderungen |
| Gebundene Kosten gesamt Stunden | Ursprüngliche Leistungspflichten Stunden + Genehmigte Leistungspflichtenänderungen Stunden | |
| Gebundene Kosten gesamt Menge | Ursprüngliche Leistungspflichten Menge + Genehmigte Leistungspflichtenänderungen Menge + Nicht-Leistungspflichtenänderungen Menge | |
| Gebundene Kosten gesamt Stückpreis | Gebundene Kosten gesamt Betrag / Gebundene Kosten gesamt Menge | |
| Ungebundene Kosten | Betrag der für den Budget-Code zur Verfügung stehenden Mittel. Normalerweise entspricht dies dem ursprünglichen Budgetbetrag, bis die Beträge automatisch in die Spalten für gebundene Kosten verschoben werden. | Ursprüngliches Budget – Ursprüngliche Leistungspflichten – (Nicht-Leistungspflichtenänderungen – (Angewandte Kosten von PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten (ausstehend) verwenden“ + Angewandte Kosten von PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten verwenden (ungefähr)“ + Angewandte Kosten von PÄA-Positionen mit der Kostenzuordnung „Genehmigte Leistungspflichten (besondere Fälle)“) + PÄA-Positionen Angewandte Kosten von PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten“ |
| Ungebundene Kosten Stunden | Ursprüngliches Budget Stunden – Ursprüngliche Leistungspflichten Stunden – (Nicht-Leistungspflichtenänderungen Stunden – (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten (Ausstehend) verwenden“ + (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten verwenden (ungefähr)“ + (Kosten) Angewandte Stunden für PÄA-Positionen mit der Kostenzuordnung „Genehmigte Leistungspflichten (besondere Fälle)“) + (Kosten) Angewandte Stunden von PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten“ | |
| Ungebundene Kosten Menge | Ursprüngliches Budget Menge – Ursprüngliche Leistungspflichten Menge – Nicht-Leistungspflichtenänderungen Menge – (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten (ausstehend) verwenden“ + (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten verwenden (ungefähr)“ + (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Genehmigte Leistungspflichten (besondere Fälle)“) + (Kosten) Angewandter Betrag Menge für PÄA-Positionen mit der Kostenzuordnung „Ungebundene Kosten“ | |
| Ungebundene Kosten Stückpreis | Ungebundene Kosten Betrag / Ungebundene Kosten Menge |
| Spalte | Beschreibung | Berechnung |
|---|---|---|
| Prognose Zuweisungstyp | Methode, bei der der Restwert in den Kostenprognosen auf die entsprechenden Monate oder Zeiträume verteilt wird. | |
| Prognosekosten | Prognosekosten für den Prognosezeitraum. | Erwartete Kosten + Prognose bis Abschluss Je nach Einstellung der Feldberechnungen werden die ungebundenen Kosten in die Prognosekosten eingeschlossen oder von ihnen abgezogen. |
| Prognosekosten Stunden | Erwartete Kosten Stunden + Prognose bis Abschluss Stunden Je nach Einstellung der Feldberechnungen werden die ungebundenen Kosten in die Prognosekosten eingeschlossen oder von ihnen abgezogen. |
|
| Prognosekosten Menge | Erwartete Kosten Menge+ Prognose bis Abschluss Menge Je nach Einstellung der Feldberechnungen werden die ungebundenen Kosten in die Prognosekosten eingeschlossen oder von ihnen abgezogen. |
|
| Prognosekosten Stückpreis | Prognosekosten Betrag / Prognosekosten Menge | |
| Prognose Enddatum | Enddatum der Prognose. | |
| Prognose umfasst ungebundene Kosten | Option zum Einschließen ungebundener Kosten in die Berechnung der Prognosekosten. Wenn das Kontrollkästchen aktiviert ist, werden ungebundene Mengen und Beträge in die Berechnung der Prognosekosten einbezogen. |
|
| Prognose Startdatum | Das Startdatum der Prognose. | |
| Prognose bis Abschluss Betrag | Verbleibende Kosten der Prognose. | Bearbeitbare Spalte im Budget Wenn „Prognose bis Abschluss Menge“ im Budget geändert wird, ist der Wert für „Prognose bis Abschluss Betrag“ wie folgt: Prognose bis Abschluss Stückpreis * Prognose bis Abschluss Menge —Oder— Wenn „Prognose bis Abschluss Stückpreis“ im Budget geändert wird, ist der Betrag für „Prognose bis Abschluss Betrag“ wie folgt: Prognose bis Abschluss Stückpreis * Prognose bis Abschluss Menge |
| Prognose bis Abschluss Stunden | Bearbeitbare Spalte im Budget. | |
| Prognose bis Abschluss Menge | Wenn „Prognose bis Abschluss Typ“ „Pauschalbetrag“ ist, ist diese Spalte schreibgeschützt und auf 0 festgelegt. —Oder— Wenn „Prognose bis Abschluss Typ“ „Einzelpositionen“ ist, ist der Wert die Summe der Einzelpositionen, die dieselbe Maßeinheit wie der Budgetposition verwenden. |
|
| Prognose bis Abschluss Stückpreis | Wenn „Prognose bis Abschluss Typ“ „Pauschalbetrag“ ist, ist diese Spalte schreibgeschützt und auf 0 festgelegt. —Oder— Wenn „Prognose bis Abschluss Typ“ „Einzelpositionen“ ist, ist „Prognose bis Abschluss Stückpreis“: Prognose bis Abschluss Betrag / Prognose bis Abschluss Menge. |
|
| Prognose bis Abschluss Typ | Die Art (Pauschalbetrag oder Einzelposition) für „Prognose bis Abschluss Betrag“. |
| Spalte | Beschreibung | Berechnung |
|---|---|---|
| Aktuell über/unter | Aktueller Betrag der Mehrkosten oder Einsparungen. | Je nach Einstellung der Feldberechnungen :Gebundene Kosten gesamt – Aktuelles Budget —Oder— Aktuelles Budget – Gebundene Kosten gesamt |
| Aktuell über/unter Stunden | Je nach Einstellung der Feldberechnungen :Gebundene Kosten gesamt Stunden – Aktuelles Budget Stunden —Oder— Aktuelles Budget Stunden – Gebundene Kosten gesamt Stunden |
|
| Aktuell über/unter Menge | Je nach Einstellung der Feldberechnungen :Gebundene Kosten gesamt Menge – Aktuelles Budget Menge —Oder— Aktuelles Budget Menge – Gebundene Kosten gesamt Menge |
|
| Prognose über/unter | Höhe der Mehrkosten oder Einsparungen für die Kostenprognose. | Je nach Einstellung der Feldberechnungen :Prognosekosten – Erwartetes Budget —Oder— Erwartetes Budget – Prognosekosten |
| Prognose über/unter Stunden | Je nach Einstellung der Feldberechnungen :Prognosekosten Stunden – Erwartetes Budget Stunden —Oder— Erwartetes Budget Stunden – Prognosekosten Stunden |
|
| Prognose über/unter Menge | Je nach Einstellung der Feldberechnungen :Prognosekosten Menge – Erwartetes Budget Menge —Oder— Erwartetes Budget Menge – Prognosekosten Menge |
|
| Erwartet über/unter | Höhe der Mehrkosten oder Einsparungen, wenn alle Leistungspflichten und Revisionen genehmigt werden. | Je nach Einstellung der Feldberechnungen :Erwartete Kosten -– Erwartetes Budget —Oder— Erwartetes Budget – Erwartete Kosten |
| Erwartet über/unter Stunden | Je nach Einstellung der Feldberechnungen :Erwartete Kosten Stunden – Erwartetes Budget Stunden —Oder— Erwartetes Budget Stunden – Erwartete Kosten Stunden |
|
| Erwartet über/unter Menge | Je nach Einstellung der Feldberechnungen :Erwartete Kosten Menge – Erwartetes Budget Menge —Oder— Erwartetes Budget Menge – Erwartete Kosten Menge |
Die Datensätze im Finanzmodul wirken sich wie folgt auf das Budget aus:
- Zahlungsantrag: Der Zahlungsantrag hat keine Auswirkungen auf das Budget.
- Budgetposition: Der Betrag aus dem Feld „Ursprüngliches Budget“ wird in die Spalten „Ursprüngliches Budget“ und „Ungebundene Kosten“ eingetragen.
- Änderungswunsch (ÄW): Der ÄW wirkt sich nicht auf das Budget aus, die mit ihm verlinkten PÄAs jedoch schon.
- Auftrag: Bei bindenden Aufträgen wird der Betrag für jede Position im Leistungsverzeichnis (LV) von der Spalte „Ungebundene Kosten“ abgezogen und zur Spalte „Ursprüngliche Leistungspflichten“ für den zugewiesenen Budget-Code addiert. Nicht bindende Aufträge, die keine Kosten für das Budget binden, haben keine Auswirkungen auf das Budget.
- Auftragsrechnung: Für jede Position in der Auftragsrechnung wird der „Nettowert Gesamtmaterial“ zu den Spalten „Ist-Kosten bis zu diesem Zeitraum“ und „Bisherige Ist-Kosten“ für den zugewiesenen zugewiesenen Budget-Code addiert.
- Kostenprognose: Die Kostenprognose hat keine Auswirkungen auf das Budget.
- Allgemeine Rechnung: Die Auswirkung hängt davon ab, ob die allgemeine Rechnung eine Bestellung enthält.
- Wenn die allgemeine Rechnung eine Bestellung enthält, werden die Kosten der Bestellung nicht zum Budget hinzugefügt, da die Bestellung bei ihrer Erstellung auf die Spalte „Ursprüngliche Leistungspflichten“ angewendet wird.
- Wenn Sie eine Bestellung in einer allgemeinen Rechnung überfakturieren, wird der zu viel berechnete Betrag von der Spalte „Ungebundene Kosten“ abgezogen und zur Spalte „Ursprüngliche Leistungspflichten“ addiert.
- Wenn es sich bei der allgemeinen Rechnung nicht um eine Bestellung handelt, wird der Wert für jede Position in der allgemeinen Rechnung von der Spalte „Ungebundene Kosten“ abgezogen und zur Spalte „Nicht-Leistungspflichtenänderungen“ für den zugewiesenen Budget-Code addiert. Der Betrag der allgemeinen Rechnung wird auch zu den Spalten „Ist-Kosten bis zu diesem Zeitraum“ und „Bisherige Ist-Kosten“ für den Budget-Code addiert.
- Potenzieller Änderungsauftrag (PÄA): Die Auswirkung einer PÄA-Position hängt von der Budget- und Kostenzuordnung der Position ab.
- Primärvertrag-Änderungsauftrag (PVÄA): Der PVÄA hat keine Auswirkungen auf das Budget.
- Bestellung: Für jede Position in der Bestellung wird ihr Wert von der Spalte „Ungebundene Kosten“ abgezogen und zur Spalte „Ursprüngliche Leistungspflichten“ für den zugewiesenen Budget-Code addiert.
- Subänderungsauftrag (SÄA): Die Auswirkung eines SÄA hängt von der Kostenzuordnung ab, die für seine PÄA-Positionen verwendet wird. Der Betrag für die PÄA-Position wird von der Kostenspalte subtrahiert, die durch die Kostenzuordnung festgelegt ist, und zur Spalte „Genehmigte Leistungspflichtenänderungen“ für den zugewiesenen Budget-Code addiert.
Die folgende Tabelle zeigt die Spalten im Budget, die von den Transaktionen in den Finanzdatensätzen betroffen sind.
|
Genehmigte Revisionen
|
Ungefähre Revisionen
|
Aktuelles Budget
|
Ursprüngliches Budget
|
Ausstehende Revisionen
|
Erwartetes Budget
|
Genehmigte Leistungspflichtenänderungen
|
Genehmigte Revisionen
|
Ungefähre Leistungspflichten
|
Nicht-Leistungspflichtenänderungen |
Ursprüngliche Leistungspflichten
|
Ausstehende Leistungspflichten
|
Erwartete Kosten
|
Gebundene Kosten gesamt
|
Ungebundene Kosten
|
Aktuell über/unter
|
Erwartet über/unter
|
Ist-Kosten dieser Zeitraum
|
Ist-Kosten bis zu diesem Zeitraum
|
Bisherige Ist-Kosten
|
Ist-Kosten bis Fertig
|
Ist-Prozent Fertig
|
||||||
|
Datensatztypen
|
Budgetposition |
Budget
|
Kosten
|
Über/unter
|
Ist-Kosten
|
||||||||||||||||||||||
| Auftrag | |||||||||||||||||||||||||||
| Auftragsrechnung | |||||||||||||||||||||||||||
| Allgemeine Rechnung | |||||||||||||||||||||||||||
| PÄA | |||||||||||||||||||||||||||
| Bestellung | |||||||||||||||||||||||||||
| SÄA |
: In dieser Spalte werden Mittel angewendet
: Spalte wird neu berechnet
Sie können auswählen, welche Spalten in der Budgettabelle angezeigt werden sollen. Die ersten beiden Spalten werden eingefroren, damit sie sichtbar bleiben, wenn Sie nach rechts scrollen.
Zur leichteren Identifizierung sind die folgenden Spaltentypen in der Budgettabelle farblich gekennzeichnet:
- Ist-Kosten: hellgrün
- Budget: hellblau
- Kosten: hellgelb
- Wählen Sie oben im Budget das Symbol
(Spalten).
- Aktivieren Sie in der Spaltenliste das Kontrollkästchen für die Spalte.
- Wählen Sie Anwenden.
- Wählen Sie im Budget die Spalte und ziehen Sie sie an eine andere Position.
Spalte an eine neue Position verschoben
- Deaktivieren Sie im Spaltenbereich das Kontrollkästchen für die Spalte.
Eine Budget-Momentaufnahme ist eine schreibgeschützte Ansicht des Budgets zu einem bestimmten Zeitpunkt. Die Momentaufnahme enthält alle Budgetspalten, sodass Sie in der Momentaufnahme Spalten hinzufügen können, um die gespeicherten Informationen anzuzeigen.
- Eine Momentaufnahme wird immer in der aktuellen Ansicht erstellt, auch wenn eine gespeicherte Momentaufnahme geöffnet ist.
- Alle Budget-Momentaufnahmeen sind für Benutzer mit der Ansichtsberechtigung für Momentaufnahmen sichtbar, unabhängig davon, wer sie erstellt hat.
- Sie können aus einer Budget-Momentaufnahme Berichte erstellen.
- Wählen Sie in der Liste der Budget-Momentaufnahmen das Symbol
(Momentaufnahme). - Geben Sie einen Namen für die Momentaufnahme ein.
- Wählen Sie Speichern.
Doppelte Namen sind erlaubt.
- Wählen Sie in der Liste der Budget-Momentaufnahmen das Symbol
(Einstellungen).
- Bearbeiten Sie den Namen.
- Wählen Sie Speichern.
- Wählen Sie in der Liste der Budget-Momentaufnahmen das Symbol
(Einstellungen).
- Wählen Sie Löschen.
- Um das Löschen zu bestätigen, wählen Sie erneut Löschen.
